水库铺设土工膜底部为什么垫一层15cm的细沙
发布时间:2021-4-6 14:07:40
在蓄水区范围全部铺膜袋砼,在土工膜的底部铺设一层15cm的细粒土垫层以保证土工膜的强度和抗老化能力。采用混凝土防渗墙将全部透水层截断,是比较有效的防渗措施,在液压坝附近的河床横断面处布置混凝土防渗墙,横贯整个河床并延伸到两岸。防渗土工膜大都应用在水利工程中,对使用寿命要求较高,而且要求它能够耐各种腐蚀,功能性要好,因此也就要求用于生产其基材的纤维原料能够满足这些要求。
由土工膜的应用特性决定了膜层材料不仅要具有耐酸、耐老化、耐腐蚀等性能,而且要有良好的低温柔性。由于土工膜产品的优良性能,特别是渗透系数低、低温柔性好、变形适应性强、耐老化、耐腐蚀,因此它不但能满足水土工程的要求,而且还可以应用于屋顶防漏、园林绿化、河堤坝坡的保土、农田水渠的防渗和水土保持、滩涂围垦造田、环境工程中垃圾填埋、三废处理和环境整治、防止沙漠化等。

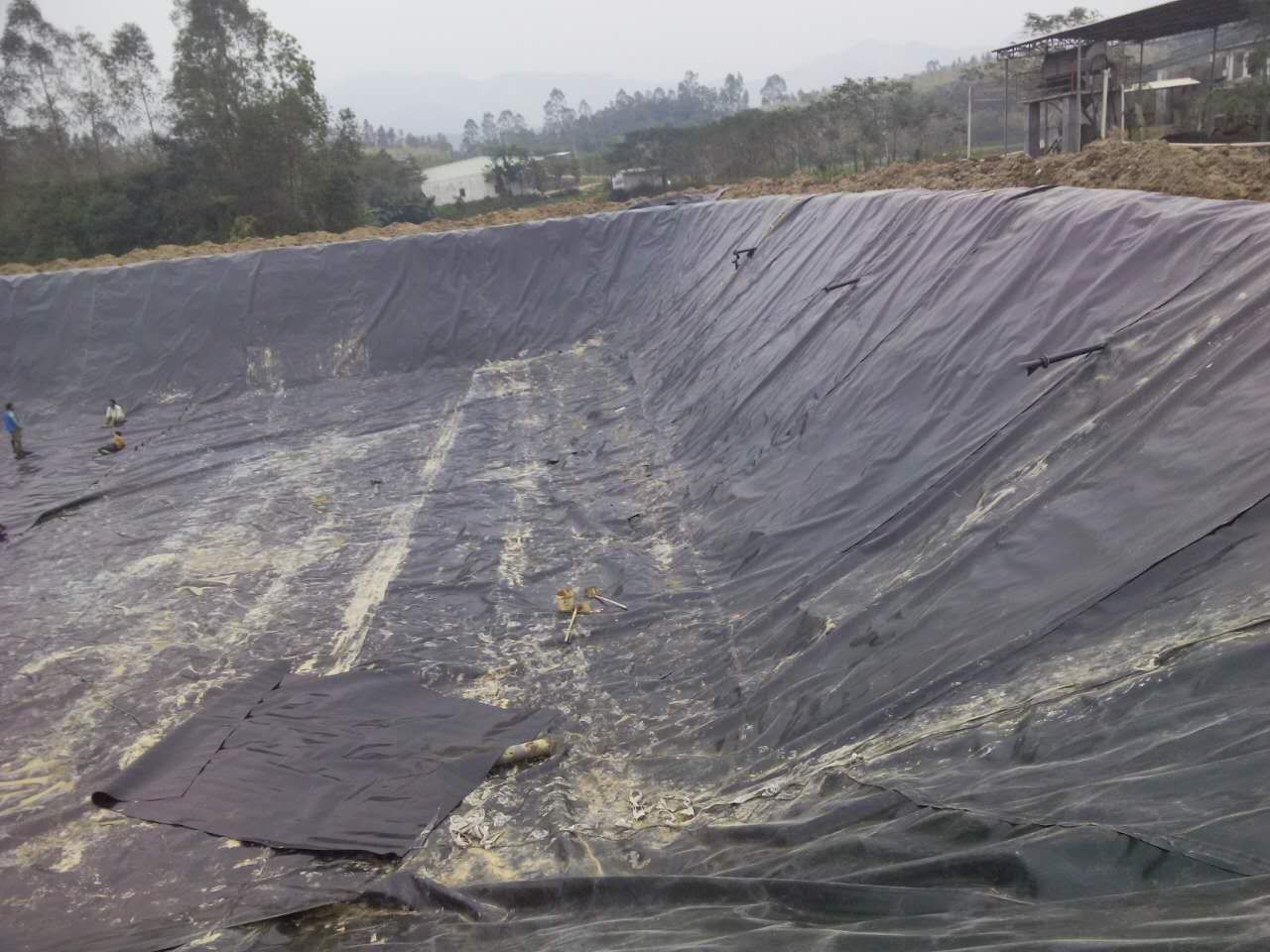

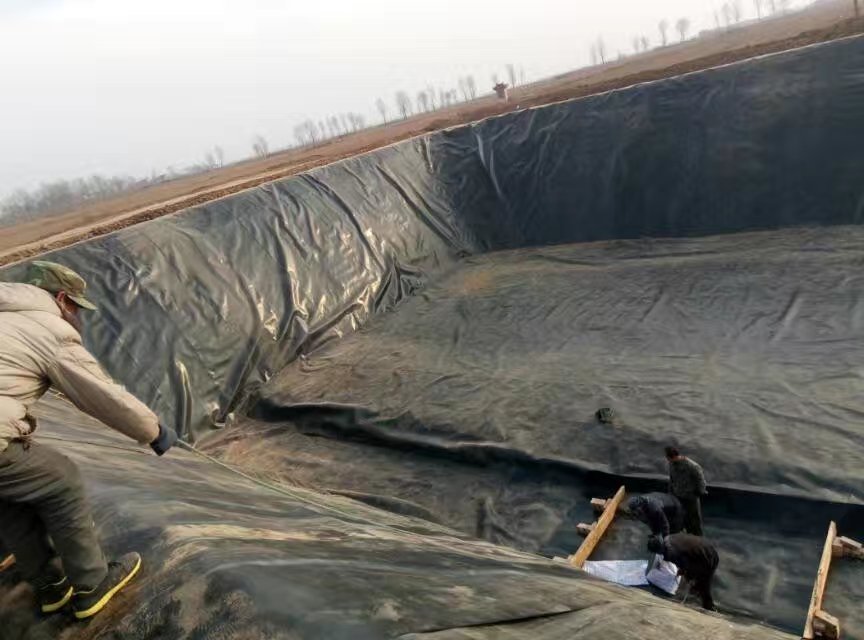

施工准备:1)铺设H D PE土工膜前,应会同建设单位、设计单位、监理单位对基底进行全面检查验收,符号设计要求后方可施工。2)基面应干燥、压实均匀(土质基底的干密度不得小于一点四t/m3)、平整(平整度误差不宜超过二十毫米)、无开裂、无明显尖凸、无泥泞、无凹陷,垂直深度二十五毫米内不应有树根、瓦砾、石子、钢筋头、玻璃屑,有泉眼或地下水的地方采取相应排水措施,坑塘洞已作局部土方回填压实处理。3)对操作人员组织岗前培训,保证操作人员持证上岗。土工膜的铺设:1)土工膜铺设前做下料分析,画出铺设顺序和裁剪图。土工膜裁剪之前,应该准确丈量其相关尺寸,然后按实际裁剪,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格之上。2)铺设时应尽可能在干燥和暖天气进行;力求接缝最少,在保证质量的前提下,尽量节约原材料;在平地上铺放时,借拖拉机或人工展放,在坡面上土工膜展放应从最底部开始向高位延伸,用卷扬机铺放。3)膜与膜之间的搭接宽度一百毫米±二十毫米(根据所用焊机不同定)。在拐角及畸形地段,应使接缝长度尽量减短,除特殊要求外,在坡度大于一比六的斜坡上距坡顶或应力集中区域一点五米范围内,不应有水平夹角小于四十五度的焊缝。
